Допуски и контроль качества при монтаже шпунта Ларсена: вертикальность, отметки, замки и типовые отклонения
Опубликовано: 29 июля 2026
Обновлено: 29 июля 2026
Контроль качества при монтаже шпунта Ларсена нужен не «для галочки». Он нужен, чтобы шпунтовая стенка встала в проектное положение, приняла расчётные нагрузки и не дала сюрпризов при разработке котлована, водопонижении или устройстве распорной системы. Казалось бы, очевидно. Но на практике именно здесь начинаются проблемы.
Алексей М.
Главный инженер-геотехник СКМ
«На практике аварии чаще начинаются не с расчёта, а с мелкого монтажного отклонения, которое вовремя не заметили: ушла вертикальность, не сел замок, потеряли отметку верха. Дальше дефект накапливается по всей нитке шпунта»
Ещё одно уточнение — по части «узких» численных допусков на раскрытие замков шпунта Ларсена в грунте действующие нормативы конкретных миллиметровых значений не содержат. ГОСТ 4781-85 и европейский EN 10248 регламентируют геометрию замка на стадии заводского производства, но не поведение замкового соединения при погружении шпунта. Там, где официального числа нет, ниже будет честная пометка и практический подход, который обычно закладывают в проект производства работ.

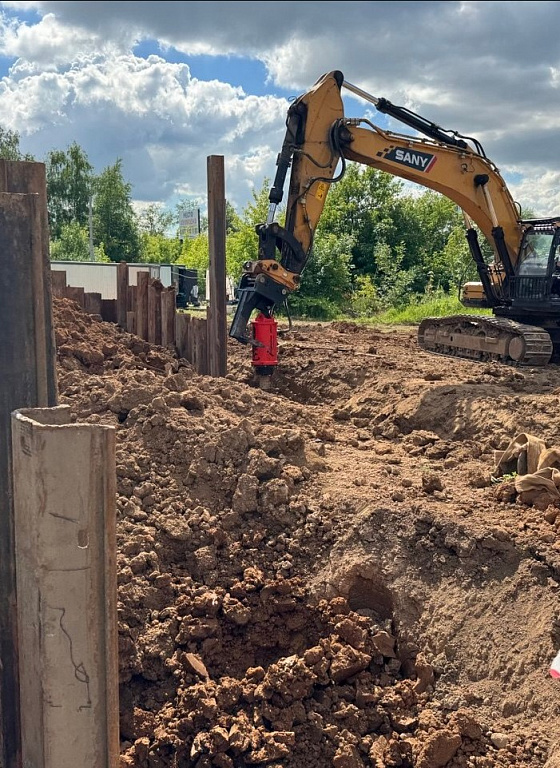

Что именно контролируют при монтаже шпунта Ларсена
Контролируют не только факт погружения. Контролируют положение каждого профиля и поведение всей стенки как конструкции: ось, вертикальность, отметки, состояние замков, глубину погружения, непрерывность линии шпунтовых ограждений и соответствие проекту. Вообще, если совсем коротко — проверяют всё, что может «уехать».
Проверка идёт по пяти контурам: геометрия, технология, состояние профиля, воздействие на окружение и исполнительная документация.
Параметр контроля |
Что проверяют |
Чем обычно контролирую |
Что считается риском |
Вертикальность |
Отклонение шпунтовой сваи от проектной оси по высоте |
Теодолит, тахеометр, встроенные инклинометры техники, отвес на старте |
Уход стенки, рост изгибающих усилий, проблемы с замками |
Положение в плане |
Совпадение оси шпунтовой стенки с проектом |
Геодезическая разбивка, тахеометр |
Смещение ограждения, конфликт с фундаментами и распорками |
Отметка верха |
Высотное положение головы шпунта |
Нивелир, тахеометр |
Невозможность корректно установить обвязку, пояс, анкеры |
Глубина погружения |
Достижение проектной отметки низа |
Геодезия, журнал погружения, контроль длины |
Недобор несущей или фильтрационной функции |
Замок |
Полнота зацепления, отсутствие раскрытия и веерения |
Визуальный контроль, шаблоны, протаскивание обрезка профиля через замок до погружения |
Потеря сплошности стенки, фильтрация, накопление отклонений |
Состояние профиля |
Деформации, скручивание, повреждения кромок |
Входной контроль, визуальный осмотр, замеры |
Невозможность нормального погружения и стыковки |
Соответствие технологии |
Режим вибропогружения, забивки, вдавливания, лидерного бурения |
Журналы работ, ППР, технадзор |
Разрушение замков, уход от оси, отказ по грунту |
Уровень вибрации и шума |
Воздействие на соседние здания и коммуникации |
Сейсмодатчики, шумомеры, мониторинг трещин |
Повреждение существующей застройки, жалобы, предписания |
Безопасная зона |
Отсутствие людей в радиусе действия техники и зоне возможного падения элемента |
Визуальный контроль, ограждение зоны, сигнальщик |
Несчастные случаи, остановка работ |
Исполнительный контроль |
Фиксация фактического положения шпунта |
Исполнительная схема, акты освидетельствования, журнал погружения |
Невозможность подтвердить качество и принять работы |
Современные вибропогружатели и вдавливающие установки оснащаются встроенными инклинометрами — машинист контролирует вертикальность в реальном времени, не дожидаясь отмашки геодезиста. Это не отменяет внешний геодезический контроль, но заметно снижает риск накопления отклонений. Особенно при высоком темпе работ, когда за смену погружают десятки шпунтовых свай.
Для сплошных шпунтовых ограждений базовые монтажные ориентиры закреплены в нормативных документах. Согласно действующим на 2025 год нормам: отклонение оси стенки в плане — ±50 мм, отметки верха — ±20 мм, вертикальности — не более 1/200 высоты погружаемого элемента.
Эти значения нужно читать вместе с проектом, а не вместо проекта. Для наглядности: допуск 1/200 означает, что при стандартной длине шпунта 12 метров максимальное отклонение верха от вертикали составляет 60 мм. Шесть сантиметров — кажется, немного. Но если проект предусматривает жёсткую привязку к монолитной обвязке, допуск может быть значительно строже — и тогда даже 30 мм уже повод для корректировки.
Что должна содержать технологическая карта (ТТК) на погружение шпунта
Технологическая карта — документ, который переводит общие нормативные требования в конкретные действия на площадке: «как», «чем», «в какой последовательности» и «с какими параметрами» погружать шпунт. Без грамотно составленной ТТК даже идеально выполненный проект теряет практическую реализацию. Именно ТТК привязывает допуски и методы контроля к реальным условиям объекта.
Стандартная ТТК на погружение шпунта включает следующие разделы:
- Область применения. Определяет тип шпунта (например, Л5, Л5-УМ, AZ-профили), глубину котлована, характеристики грунта и условия работы. Если площадка расположена в плотной застройке — это прописывается отдельно с указанием ограничений по вибрации и допустимых скоростей колебаний грунта.
- Описание технологии. Фиксирует выбор оборудования — вибропогружатель, молот или вдавливающая установка — и реальный порядок действий: установка направляющих рам, погружение стартовой группы, проверка вертикальности, переход к следующей захватке. Здесь же указывается синхронизация техники и порядок операций. Нет, точнее так: здесь прописывают не просто «порядок», а конкретную привязку к грунтовым условиям — какой режим вибрации для какого слоя, когда переключаться на лидерное бурение, когда останавливаться.
- Требования к качеству. Перечисляются допустимые отклонения по вертикальности, глубине, положению в плане, требования к состоянию замков. Именно в этом разделе фиксируют критерии приёмки по замкам, которые отсутствуют в общих СП, — например, предельный угол веерения или условия остановки работ при неполной посадке замка. Все допуски привязываются к расчётному проекту.
- Охрана труда. Определяются безопасные расстояния от работающей техники, требования к ограждению зоны погружения, правила работы стропальщиков, сигнальщиков и машинистов. В городских условиях предпочтительным методом часто становится статическое вдавливание шпунта — оно исключает ударные нагрузки на соседнюю застройку и значительно снижает уровень шума.
- Контроль качества работ. Описывает порядок фиксации фактических параметров при погружении шпунта: глубины, отклонений, скорости погружения, характеристик грунтов. Указываются формы журналов, порядок составления исполнительных схем и акты освидетельствования.
Грамотно составленная ТТК — не формальность. Это рабочий инструмент, по которому прораб контролирует бригаду, а технадзор — подрядчика. И если что-то пойдёт не так, именно ТТК станет первым документом, который откроют при разборе.
Какие допуски по вертикальности, отметкам и положению шпунтовой стенки применяют на практике
Для шпунта Ларсена в России ориентируются на монтажные отклонения сплошных шпунтовых стенок из СП и на требования проекта. Базовый практический набор: ось стенки в плане — до ±50 мм, отметка верха — до ±20 мм, вертикальность — не более 1/200 высоты погружаемого элемента.
Это не «усреднённая бытовая цифра», а рабочий ориентир для строительного контроля. Но есть нюанс. В сложных инженерно-геологических условиях проект может ужесточать требование. Особенно если рядом существующие здания, сети, плита в распор, анкеры, высокий уровень грунтовых вод или жёсткая привязка к монолитному поясу. А бывает и наоборот — на временных ограждениях в открытом поле допуски могут быть мягче, если проект это обосновывает.
- СП 45.13330.2017 «Земляные сооружения, основания и фундаменты» — применяется для контроля положения оси и отметок шпунтовых ограждений.
- СП 70.13330.2020 «Несущие и ограждающие конструкции» — используется как база для контроля вертикальности погружаемых элементов, в том числе шпунтовых свай.
- ГОСТ на профиль шпунтовый и металлопродукцию — фиксируют геометрию изделия и качество проката, но не заменяют монтажный контроль готовой стенки.
Алексей М.
Главный инженер-геотехник СКМ
«ГОСТ задаёт геометрию профиля и качество изделия, а не геометрию уже смонтированной шпунтовой стенки. Монтажные допуски всегда нужно проверять по СП и проекту»
Как контролируют замки шпунта Ларсена и почему именно здесь возникает много скрытых дефектов
Замок — критический элемент шпунта Ларсена. Именно через замковое соединение формируется непрерывность шпунтовой стенки, передача усилий между профилями и, в ряде задач, требуемая герметичность ограждения. Кажется, мелочь — крюк и паз. Но на деле замок определяет, будет ли стенка работать как единая конструкция.
Конструктивно замок Larssen работает как продольное механическое сцепление типа hook-and-groove (крюк и паз) по кромке профиля. Один край входит в паз другого, передавая поперечные усилия через контакт стенок замка. В зависимости от задачи применяют одинарные и двойные замковые соединения: двойные используют там, где нужен повышенный контроль герметичности — например, при устройстве шпунтовых ограждений вблизи водоносных горизонтов.
Проблемы начинаются, когда появляется неполная посадка замка, несоосность профилей, кручение элемента или износ кромки. Тогда при погружении шпунта замок может «вести», а стенка начинает веерить. Согласно техническим руководствам производителей стального шпунта, именно эти четыре фактора в сочетании с неравномерным сопротивлением грунта дают наибольший вклад в отклонения линии ограждения.
Что обычно проверяют по замкам:
- чистоту и целостность замковой кромки до монтажа шпунта;
- отсутствие деформации, смятия и надрывов;
- корректную стыковку в направляющих;
- отсутствие раскрытия и выскальзывания при погружении;
- непрерывность линии замка по захватке.
Практический способ проверки замка до погружения: на площадке через замок протаскивают обрезок шпунта длиной 1–2 метра. Если обрезок проходит свободно и без заеданий — замок исправен. Если клинит, подрезает или «закусывает» — профиль отправляют на правку или отбраковку. Метод простой, но экономит часы на устранение дефектов в процессе работы.
Визуальные маркеры деформированного замка: «раскрытие» крюка (видимый зазор между стенками замка), замятие входной кромки, следы продольных задиров от предыдущих циклов использования, несимметричность профиля относительно оси.
Действующие нормативы (СП 45.13330.2017, СП 70.13330.2020) не содержат отдельных численных допусков в миллиметрах на «расхождение замков» или «угол веерения» для шпунта Ларсена. Придумывать такие числа нельзя. Поэтому правильный инженерный подход: критерии приёмки по замкам фиксируют в проекте производства работ, технологической карте, паспорте профиля и в карте операционного контроля. Это один из тех случаев, когда отсутствие нормативного значения не означает отсутствие контроля — наоборот, требует осмысленного проектного решения.
Какие типовые отклонения и дефекты встречаются при погружении шпунта
Типовые отклонения при погружении шпунта повторяются от объекта к объекту. Список довольно стабильный: уход от вертикали, смещение в плане, недобор проектной отметки, перебор по погружению, веерение шпунтовых свай, неполное замыкание замков, скручивание профиля и повреждение головы шпунта.
Самые частые причины связаны с геологией и организацией работ: неравномерное сопротивление грунта (линзы, валуны, прослойки), ошибки стартовой разбивки, слабый контроль первой пары профилей, изношенный или повреждённый профиль шпунтовый, неверно выбранная технология погружения. И ещё одна любимая ошибка на срочных объектах — попытка «додавить» дефект силой техники.
Вместо остановки и корректировки экипаж увеличивает энергию молота или амплитуду вибрации. Результат предсказуем: ломает замки и усугубляет отклонение.
Ниже — практическая таблица типовых дефектов.
Отклонение или дефект |
Как проявляется |
Вероятная причина |
Что делать |
Отклонение от вертикальности |
Шпунт уходит наружу или внутрь стенки |
Несоосность старта, плотный линзовый грунт, кручение |
Остановить погружение, перепроверить направляющие, скорректировать технологию |
Смещение оси в плане |
Стенка «плывёт» относительно разбивки |
Ошибка геодезии, нет жёсткой стартовой базы |
Повторная разбивка, контроль каждой захватки |
Недобор глубины |
Не достигнута проектная отметка низа |
Плотный грунт, валуны, недостаточная энергия погружения |
Пересмотр метода: лидерное бурение, забивка шпунта, корректировка проекта |
Неполная посадка замка |
Профили стыкованы не до конца |
Загрязнение замка, деформация, перекос при старте |
Очистка, правка, перезапуск захватки |
Веерение шпунта |
Каждый следующий элемент разворачивается |
Накопление люфта в замках, отклонение вертикали |
Жёсткий контроль первых элементов, направляющая рама |
Скручивание профиля |
Профиль развёрнут вокруг оси |
Неравномерный грунт, динамика погружателя |
Снижение темпа, контроль положения, иногда замена элемента |
Повреждение головы |
Смятие, трещины, замятие кромки |
Ошибка забивки, неправильная оснастка |
Отбраковка или ремонт по регламенту |
Как организовать проектный и строительный контроль, чтобы не собирать дефекты постфактум
Лучший контроль — поэтапный. Сначала входной контроль материала, потом контроль геодезической подготовки, затем операционный контроль в процессе погружения и финальный исполнительный контроль шпунтовых ограждений. Звучит как учебник? Может быть. Но именно нарушение этой последовательности — причина большинства переделок.
Последовательность обычно такая:
- Проверка документов на шпунт Ларсена: марка, длина, профиль, состояние замков, наличие паспорта и сертификата.
- Осмотр профилей до начала работ (входной контроль). Протаскивание шаблона через замки.
- Геодезическая разбивка оси и проектных отметок.
- Устройство направляющих или стартовой рамы.
- Контроль первых элементов с повышенной частотой — минимум каждый профиль.
- Текущая проверка вертикальности, положения в плане и отметок по ходу захватки.
- Фиксация фактической глубины погружения и особенностей грунта в журнале погружения шпунта.
- Составление исполнительной геодезической схемы с фактическими координатами каждого элемента, подписание актов освидетельствования скрытых работ.
Какие документы должны быть на объекте
Для сдачи шпунтового ограждения заказчику и технадзору потребуется комплект исполнительной документации. Минимальный набор:
- Журнал погружения шпунта — фиксирует дату, номер элемента, фактическую глубину, метод погружения, особенности грунта, отклонения.
- Исполнительная геодезическая схема — план и разрезы с фактическим положением каждого профиля: координаты оси, отметка верха, отклонение от вертикали.
- Акт освидетельствования скрытых работ — подписывается представителями подрядчика, заказчика и авторского надзора до начала обратной засыпки или устройства следующего конструктивного элемента.
- Акт приёмки шпунтового ограждения — итоговый документ, фиксирующий соответствие стенки проекту.
- Паспорта и сертификаты на шпунт — подтверждают марку стали, геометрию профиля, результаты заводских испытаний.
Какие документы и нормы нужно проверять
В качестве быстрой справки — перечень нормативных и проектных документов, на которые опирается контроль качества при устройстве шпунтовых ограждений.
- СП 45.13330.2017 — земляные сооружения, основания и фундаменты; применим к устройству шпунтовых ограждений и контролю их положения (допуски оси в плане и отметки верха).
- СП 70.13330.2020 — несущие и ограждающие конструкции; применим для оценки отклонений погружаемых элементов по вертикальности (1/200 высоты).
- Проектная документация — главный источник конкретных требований к оси, отметкам, глубине и допустимым отклонениям на данном объекте.
- ППР и технологические карты — задают порядок работ, контрольные операции и критерии остановки. Именно в ТТК фиксируют критерии по замкам, которых нет в СП.
- Паспорта на профиль и регламенты производителя — важны для оценки состояния замков, геометрии и допустимого применения.
- Журналы работ и исполнительные схемы — подтверждают, что контроль был не формальным.
